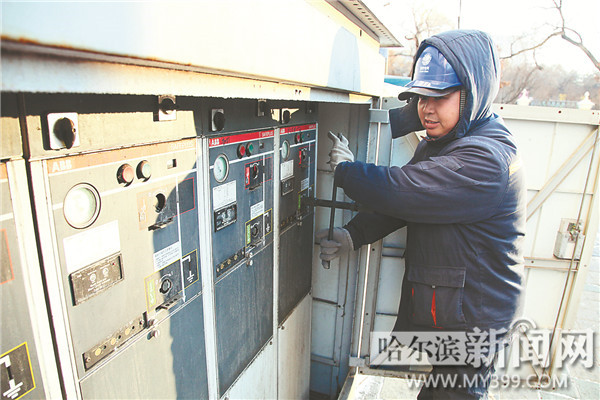

14日,工作人员在改造线路前,对环网箱进行断电。
新晚报11月15日讯 9月1日起,国网哈尔滨供电公司启动哈市有史以来最大规模配电网改造工程建设,此次改造范围广,涉及客户和停电次数最多,改造难度也最大。按照计划安排,几乎每天都有线路停电作业。首批涉及区域为南岗、道里核心地带,不少市民也都体验过了停电的生活。为啥有地方说停电没停?为啥停电时间有长有短?供电改造持续到啥时候?改造后能为市民带来什么呢?昨天,记者随国网哈尔滨供电公司的工作人员现场作业,一一解答了这些疑问。
为啥有地方说停电没停?
同一区域会有不同电源供电
停电区域精确不到“门牌号”
按照停电提示,昨天道里区部分路段停电,早晨7点,记者来到道里区西五道街,哈尔滨供电公司配电中心运维一站的工作人员正在对即将改造更换的环网箱进行施工作业前的安全措施布置,以保证其他施工人员的作业安全。现场的电力工人从5点钟就已经开始进行改造施工前的各项准备,有的人早饭都是在路边解决的。今天他们不仅要完成西五道街上1座环网箱的整体更换,还要更换1座配电室内的4个老旧高压开关柜。
由于城市的配电网络是随着用电负荷需求的增加而不断建设和完善形成的,特别是一些老城区,在原有供电网络容量不能满足新增用电需求时,就需要从附近或其他的电源点延伸线路到用电需求地点,因此在一个区域内可能会有不同的电源对用电客户供电,所以供电企业在公布停电区域时,只能是区域概况,不能精确到门牌号。
这也解答了为什么一条街上有人家停电,有人家没停电的原因:在一个区域内可能会有不同的电源对不同的用电客户供电,不涉及到停电线路的小区就“幸免”停电了。
为啥停电时间有长有短?
工人争分夺秒缩短停电时间
遇临时状况会延长停电时间
停电的时候,电力工人在干啥?据负责现场电力公司配电运检人员说,首先,需要将旧的环网箱断电,并做好相应的施工前的安全措施;随后在现场将旧的环网箱与电缆线路拆分开;再动用吊车将旧的环网箱撤下,将新的环网箱就位;最后再将新的环网箱与电缆线路连接并加装一些配电自动化通信装置,停电的区域才能恢复供电。这样一系列工程下来,可能电力工人要当街工作超过10个小时。
在给市民提供的停电通知上,一般都是按照工作量预计估算本次停电改造所需的时间,但是在实际操作中,各个环节都有可能会出现一些临时的状况,如果一切顺利,提早来电也是有可能的;而如果在现场调试设备时,出点小问题,可能就要耽误点时间了,停电区域的停电时长也会增加。“我们在现场都是分秒必争的,但是有些活要细不能急,为了安全还得一步步来。”现场的工作人员表示。
供电改造持续到啥时候?
改造一直持续到12月30日
明年居民停电时间将减少
究竟进行改造的新旧环网箱有啥区别?现场工作人员为记者做了科普,简单的理解,新的配电设备具备自动上传线路运行参数、自动识别选除故障、远程遥控操作等功能,改造后可在远程电脑上进行指挥操作,以后哪个区域或哪条线路停电了,通过新的配电设备提供的一些信息,就可以快速找到故障线路或设备,不用抢修人员到现场逐个对环网箱进行检查了,同时,还可以对故障线路以外的其他线路或设备尽快恢复供电,这样,自然可以缩小停电范围、减少停电时间,为用电客户提供更加可靠的供电。
此次电网改造要一直持续到12月30日,工程总投资2.96亿元,涉及改造10千伏配电线路110条,总长度293千米。改造完成后,供电可靠性达到99.99%,核心区用户年平均停电时间缩短到小于50分钟。
“为让大家少停电,辛苦点也值”
昨天是入冬以来最冷的一天,但是现场哈尔滨供电公司配电中心运维一站的不少工作人员在户外站了近10个小时,工作人员李苗告诉记者,这样的工作强度已经是家常便饭了,他们经常三餐都在路边解决,记者询问其是否觉得太辛苦,李苗则笑笑说:“等明年看到劳动成果,大家家里少停电,就值了!”
