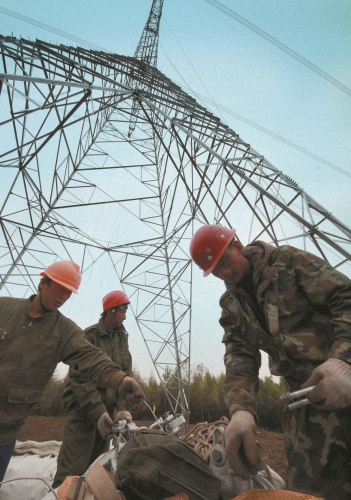

东北网9月28日讯 9月24日,哈佳快速铁路群兴#1线56号至59号6分裂紧凑型高跨铁塔组塔完成,记者在施工现场看到,3个高达74米的铁塔已经全部组立完毕,每个塔上都有2到3名施工人员在上面进行最后的调试和检测工作。

省电力有限公司检修公司佳木斯运维分部输电专业负责人高铭对记者说:“按计划,25日前,这一段的电力迁改工程就将全部施工完成,17时即可顺利供电,全部施工时间为9天时间。”
据了解,哈佳快速铁路是我省2015年的重点工程项目,而电力线路迁改工作是顺利完成快铁建设的重要环节。因为原有导线与地面的净空距离不满足安全要求,所以要将原有设备全部拆除,重新安装高度符合要求的电力塔,群兴#1线是佳木斯运维分部所辖线路,是哈佳快铁工程中全部7个电力迁改工程第一个完成施工的工程。
高铭向记者介绍,电力迁改工程所涉及的前期工作非常繁琐复杂,因所在地的特殊性,工程需要向佳木斯、依兰政府快铁办,及两个地区的林业局、土地局、乡镇政府等多个部门进行协调,同时要做好项目审批、设备采买、征地征林等工作,这里佳木斯和依兰政府快铁办为迁改工程做了大量细致、有效的工作,保障了工程的顺利实施。
原则上,工程施工停电计划需要提前3至5年上报给国家电网公司东北电网公司,因快铁工程的特殊性与紧急程度,提前2个月就批准了该项目8天半的停电计划,施工队伍百余人吃住在现场,不分昼夜抢抓工期顺利完成了施工任务,为快铁工程的顺利实施打通了第一个重要的节点。
