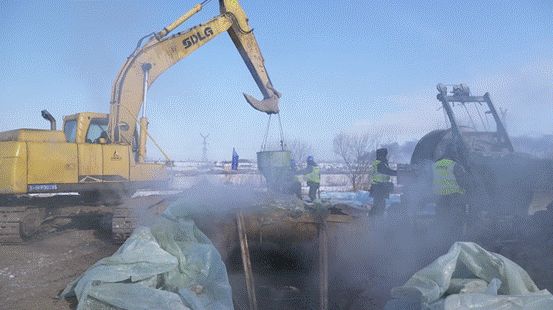

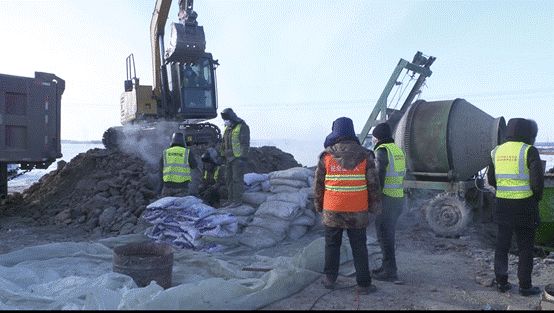

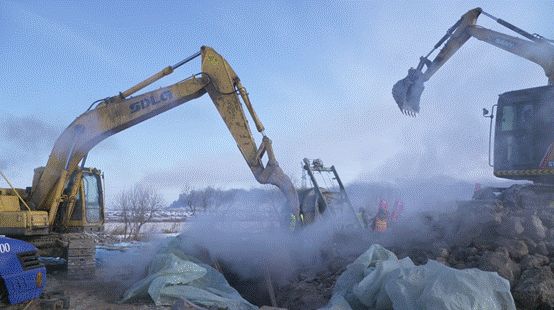

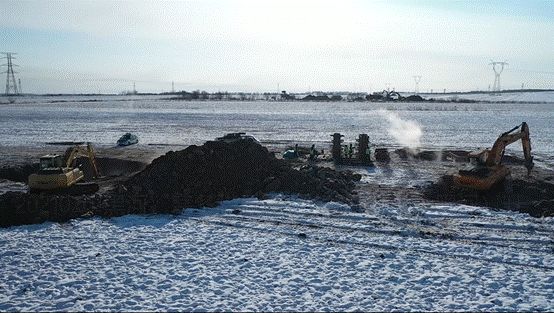

据龙视新闻联播报道 寒冬腊月,黑河市最低气温达到零下35℃,但在北黑铁路(龙镇-黑河)升级改造项目新建黑河站的施工现场,却呈现出一片热火朝天的景象,从2021年1月22日开始,国网黑河供电公司的40余名施工人员从早上六点到晚七点进行电力迁改施工,与寒冷天气正面作战。由于气温太低,地表冻层已达2米以上,给机具的正常使用、基坑开挖,以及成品保温养生工作等带来很大难度。国网黑河供电公司合理调整施工工序,共投入重型机械12台,配备加温炒沙自卸车、增加人力和物力。用重型机械基础开槽,增加保温人员、成品养护人员的投入量,加强各工种配合,形成流水性的作业面。

目前,北黑铁路升级改造电力迁改工程已完成两条线路全线25基塔基的模板及钢筋加工,基础开槽13基,现场钢筋绑扎、模板支固13基,混凝土浇筑8基,预计2月23日完成基础部分施工,3月1日开展组塔、架线工作。


北黑铁路(龙镇—黑河)升级改造项目是黑龙江省百大项目,也是黑河市重大交通基础设施建设的“一号工程”。2020年9月21日开工建设,项目总投资89.6亿元,目前完成投资14亿余元。2021年计划完成北黑铁路(龙镇-黑河)升级改造项目总投资百分之七十的工作量。

北黑铁路(龙镇-黑河)升级改造后,运行机车由原来的内燃改为电力,牵引定数更大,运行速度更快;车辆由原来的25G列车最高行车速度120公里/小时,更换为25T和动车组,行车速度可达160公里/小时,可实现货运量1000万吨/年,客运量300万人次/年,运输收入6.3亿元/年,利润3.6亿元/年。同时,增加3个会让站,进一步方便列车会让,增加运量,缩短通行时间。
