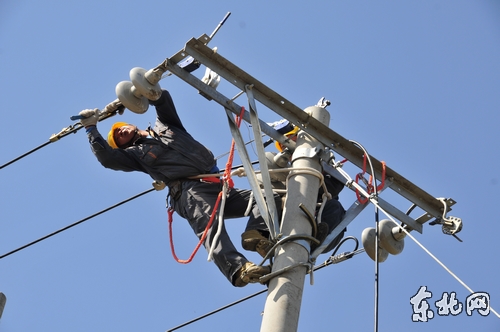

东北网5月27日讯 (通讯员 温鑫)一、二、三、起杆……”5月27日,随着响彻天际的声声号子,记者在道外区民主乡五星村见到40余名哈尔滨第二电业局职工正在树立一基基崭新的电线杆。市政府提出“北国水城”全新战略后,哈尔滨第二电业局提速电网建设进度、提出“你用电、我用心”的服务宗旨。为“北国水城”一系列在建工程提供优质的用电服务。预计整个“水城”电力施工将于“十一”前全面完成。
今年,哈尔滨市着力打造“北国水城”,在全市大力发展湿地建设。“北国水城”项目规模之大、占地范围之广、建设周期之长、投入资金之巨、涉及产业之多,在哈尔滨城建史上前所未有。在打造“水城”的期间我市将退耕还湿、人工植被恢复等措施打造原生态河流湿地型“生态长廊”。其中道外区和松北区的“北国水城”项目负责供电单位是哈尔滨第二电业局,为了配合6月5日“水城”一期工程中的首届“哈尔滨松江湿地旅游文化节”开幕,哈尔滨第二电业局想政府所想,急政府所急,立杆、架线能用人工作业的,尽量减少挖沟机、吊车等大型作业设备的使用,最大限度确保不破坏湿地自然环境。面对这项全市的大项目,哈尔滨第二电业局用尽心思想出最贴心的服务,在设计配电线路时,充分考虑湿地用电的特殊情况,将电力线路延长6公里,直达湿地附近。电力主要用于湿地的在建的客服中心、主岛和采摘园等工程。

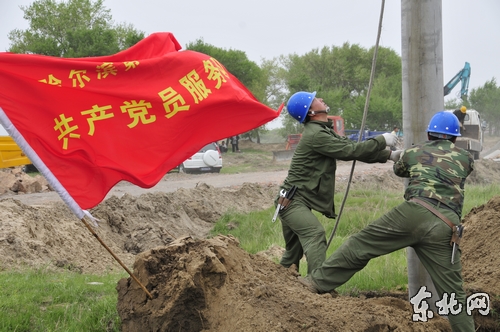

哈尔滨第二电业局施工人员告诉记者,他们多年从事电力工程施工,但这次立杆和以往不太一样,由于这里离湿地太近,地势低洼,地下水很容易造成坑内“塌方”,这种“塌方”很可能导致日后电线杆倒杆的发生,为了保质保量完成施工,哈尔滨第二电业局施工人员立刻采取向坑内填埋大型石块固定电线杆的办法,使“塌方”难题迎刃而解。记者发现唯一通往松花江边的路十分坑洼不平,村长告诉记者这里本没有路,这条唯一的路是电力施工人员施工时用脚走出来的,现在村上要往江边运送建筑设备和材料都要走这条电力工人开拓出来的路。
据悉,预计6月2日,施工人员将完成“北国水城”中“哈尔滨松江湿地旅游文化节”电力设施的施工,整个工程将铺设6公里延长电力线路,新装2台80千伏安变压器,新立136基电线杆,铺设1175米防水电缆。近日,哈尔滨第二电业局负责的松北区“北国水城”电力项目也会全面铺开,届时将在“水城”附近铺设2公里防水电缆,2公里架空线路,315千伏安变压器39台,总容量12285千伏安,新立水泥杆40基。整个“水城”供电工程预计“十一”之前全面完成。
